Общество, сегодня, 16:01

Идут аварийные работы и капремонт котельных - Таганрог к отопительному сезону «готов»

Никогда не было, и вот опять!

Таганрогские власти отчитались, что к 1 ноября профильные службы завершили все работы по запуску теплоснабжения в дома и социальные объекты. Но 2 ноября потоком пошла информация об аварийных работах на теплосетях, об их продолжающемся капремонте, о неподключенных к теплосетям МКД...

Разве одно не исключает другое? Попробуем разобраться.

1 ноября, несмотря на позитивный отчёт властей, тепло не получили два дома по адресам: пер. 17-й Новый, 5 и ул. Комарова, 4-2. Причиной оказалось завоздушивание системы, так это называют специалисты. Проблему должна устранить УК «Таврида», выполнив работы на внутридомовых системах теплоснабжения.

В тот же день прорвало сеть и прекратилось теплоснабжение в доме № 34 в пер. Тургеневском. Обещали отремонтировать в течение 2 ноября.

Проблемную котельную на Ленина, 220, которая должна обеспечивать теплом 359 многоквартирных домов и 62 социальных объекта, не более чем подлатают в очередной раз.

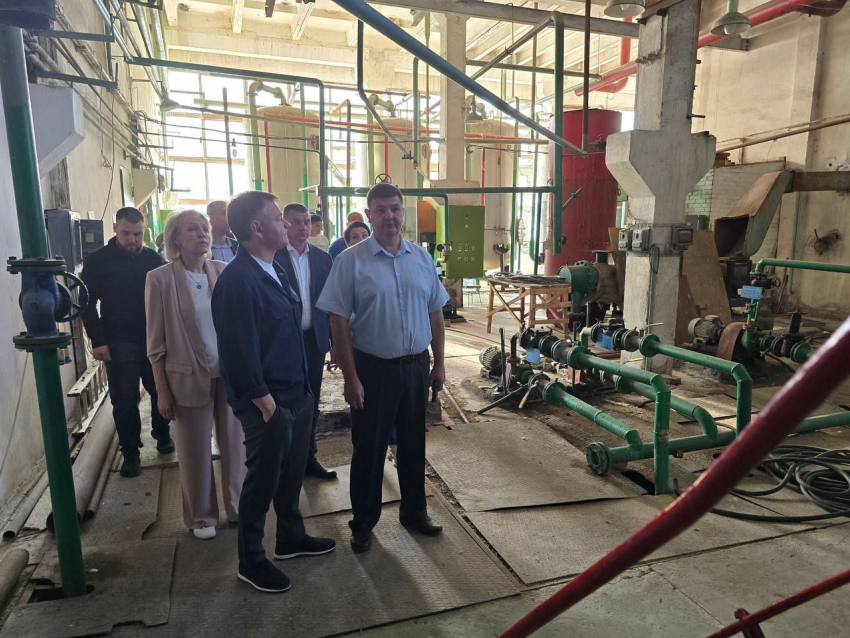

Глава города Светлана Камбулова пояснила: "Котельная находится в аренде у МУП «Городское хозяйство». Собственник объекта игнорирует свои обязанности по капремонту оборудования. А муниципальное предприятие проводить работы капитального характера не имеет права. МУП «Городское хозяйство» проведёт аварийно-восстановительные работы на котельной по ул. Ленина, 220".

Также 2 ноября продолжаются работы по капремонту котельного оборудования в двух котельных, а также аварийных участков теплосетей: на ул. П. Тольятти – 2 участка; на ул. С. Лазо - 1 участок.

Общая протяжённость ремонтируемого трубопровода - более 1,2 км., степень его износа - 80-90%. Пока только вырыты траншеи и извлечены старые коммуникации, подвезены новые трубы, которые сначала будут покрывать изоляционным материалом, потом сваривать, затем монтировать.

Далее основной задачей станет устранение возможных повреждений и прорывов на теплотрассах, обозначили фронт работ коммунальщики. И это неприятно, но понятно: пуск теплоснабжения произошёл, но будет лопаться и рваться, поэтому - будут аварийные ремонты.

Но как увязывается капитальный ремонт с выниманием участков трубопровода из системы со 100-процентным пуском теплоснабжения? Ждём разъяснений от администрации города.
